平成29年度12月度 安全衛生パトロールの実施状況をご覧頂きます。
NO.1【東山台斜行エレベーター外部改修工事】進捗率 94.0%

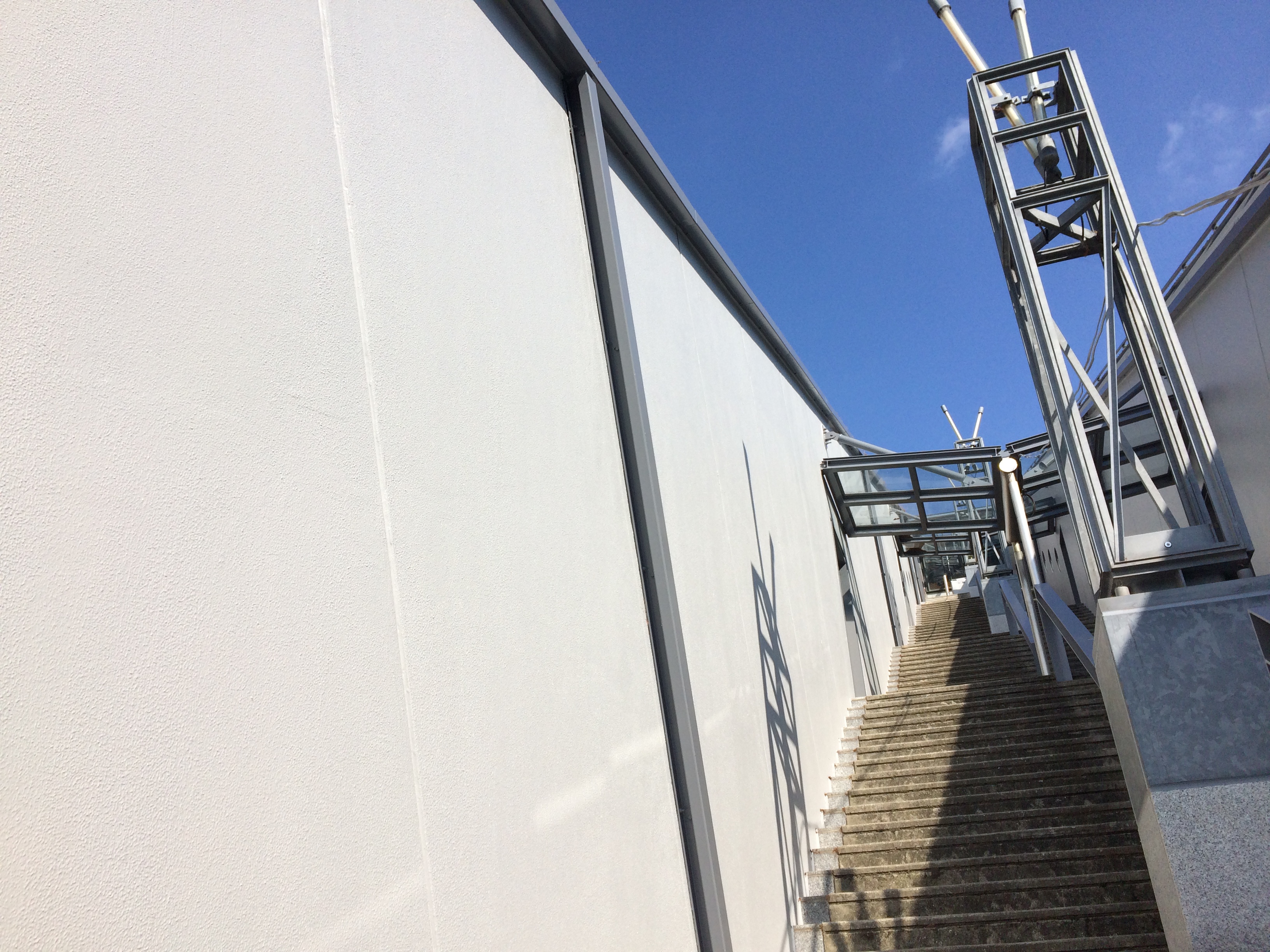

(コメント)斜行エレベーター2基の内側 外壁改修完了
NO.2【JR西宮名塩駅屋外EV設置に伴う上屋等設置工事】進捗率 56.0%
(工事概要)1階ロータリー:舗装改修 136㎡
3階ロータリー:シェルター2基設置
インターロッキング設置

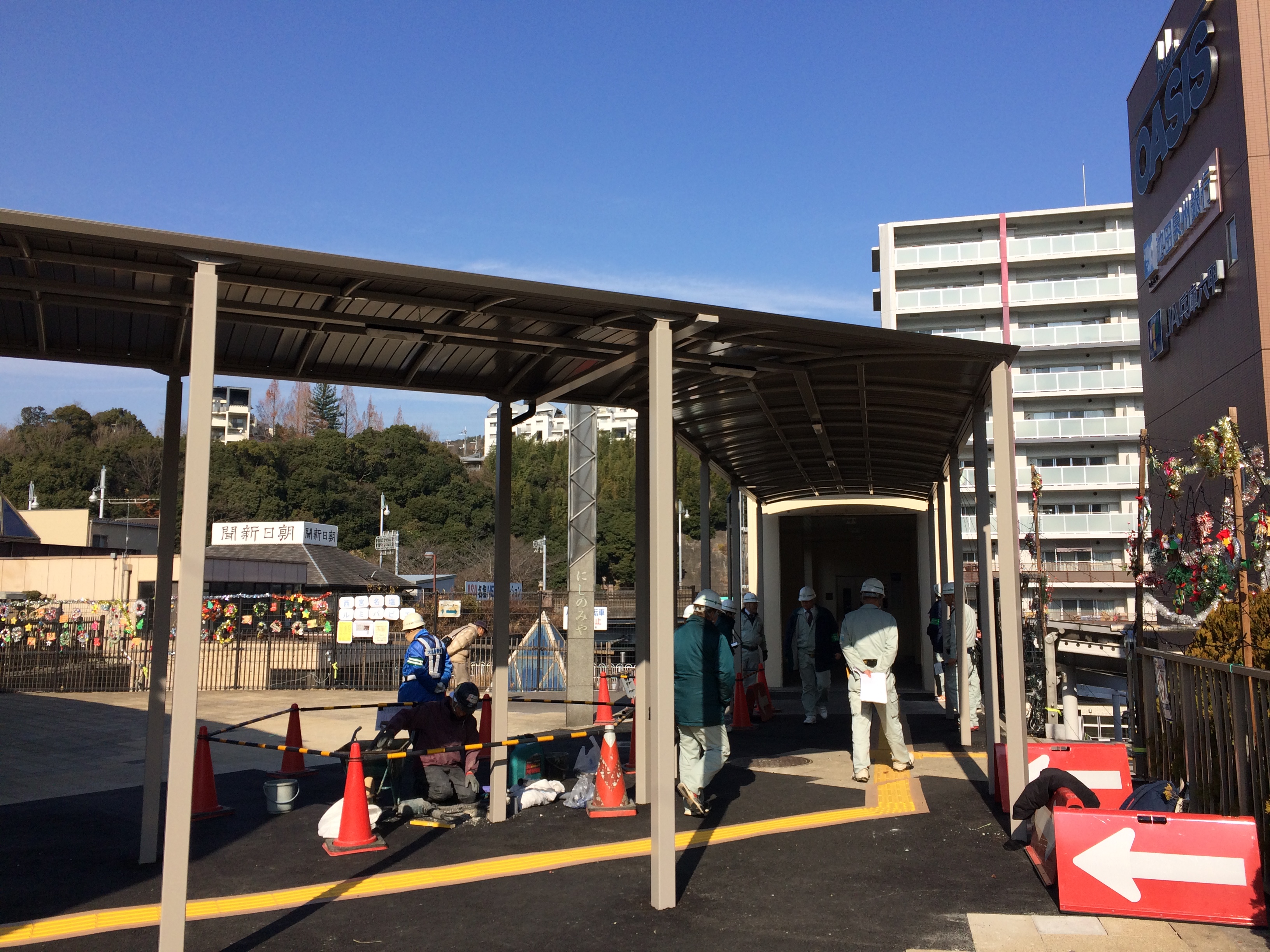

(コメント)上屋設置部 安全パトロール状況
NO.3【護岸前出し工事】進捗率 30.0%

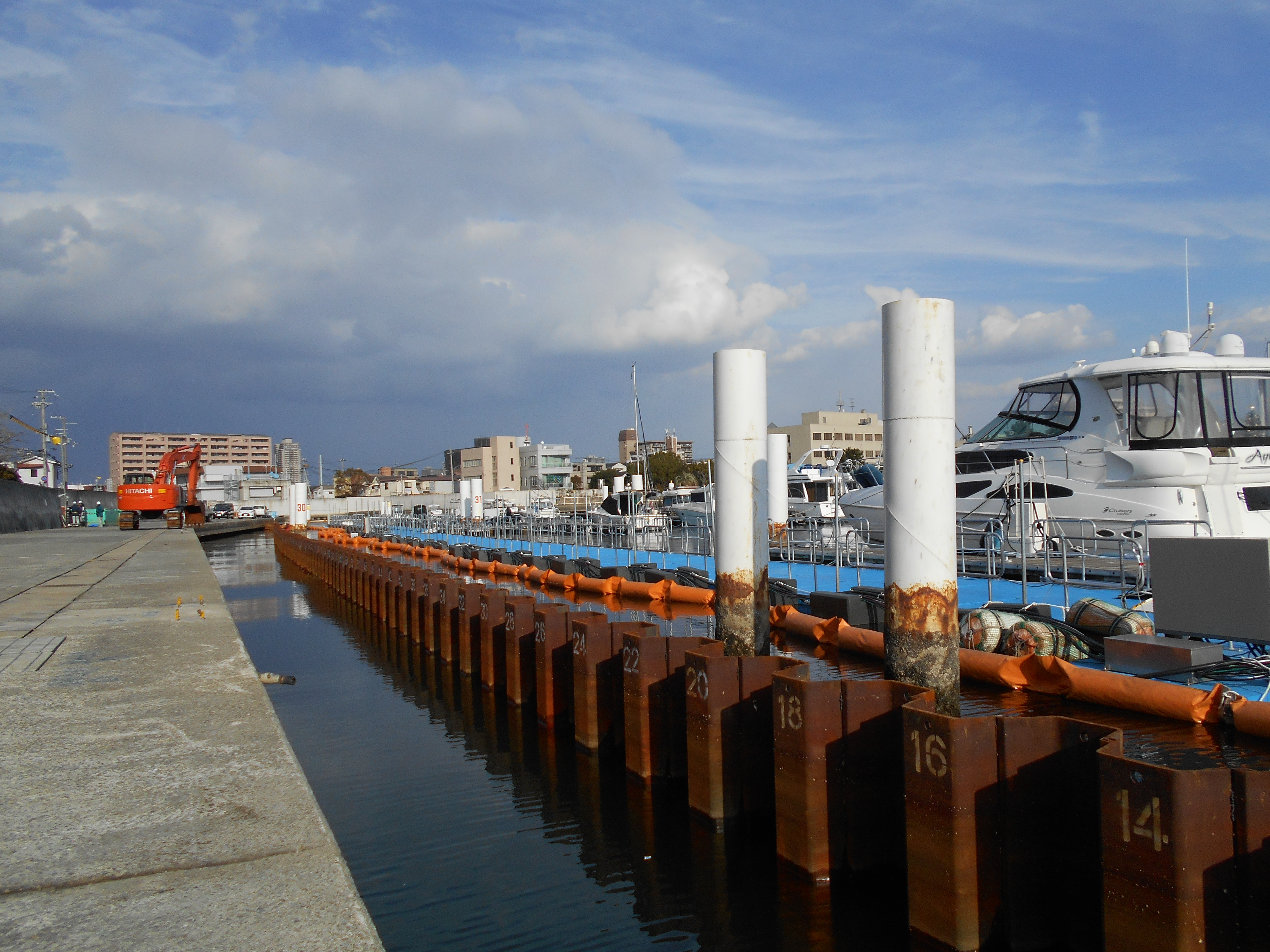

(コメント)新設護岸の鋼矢板打設完了
NO.4【鳴尾消防署分署・屋上防水改修工事】進捗率 70.0%

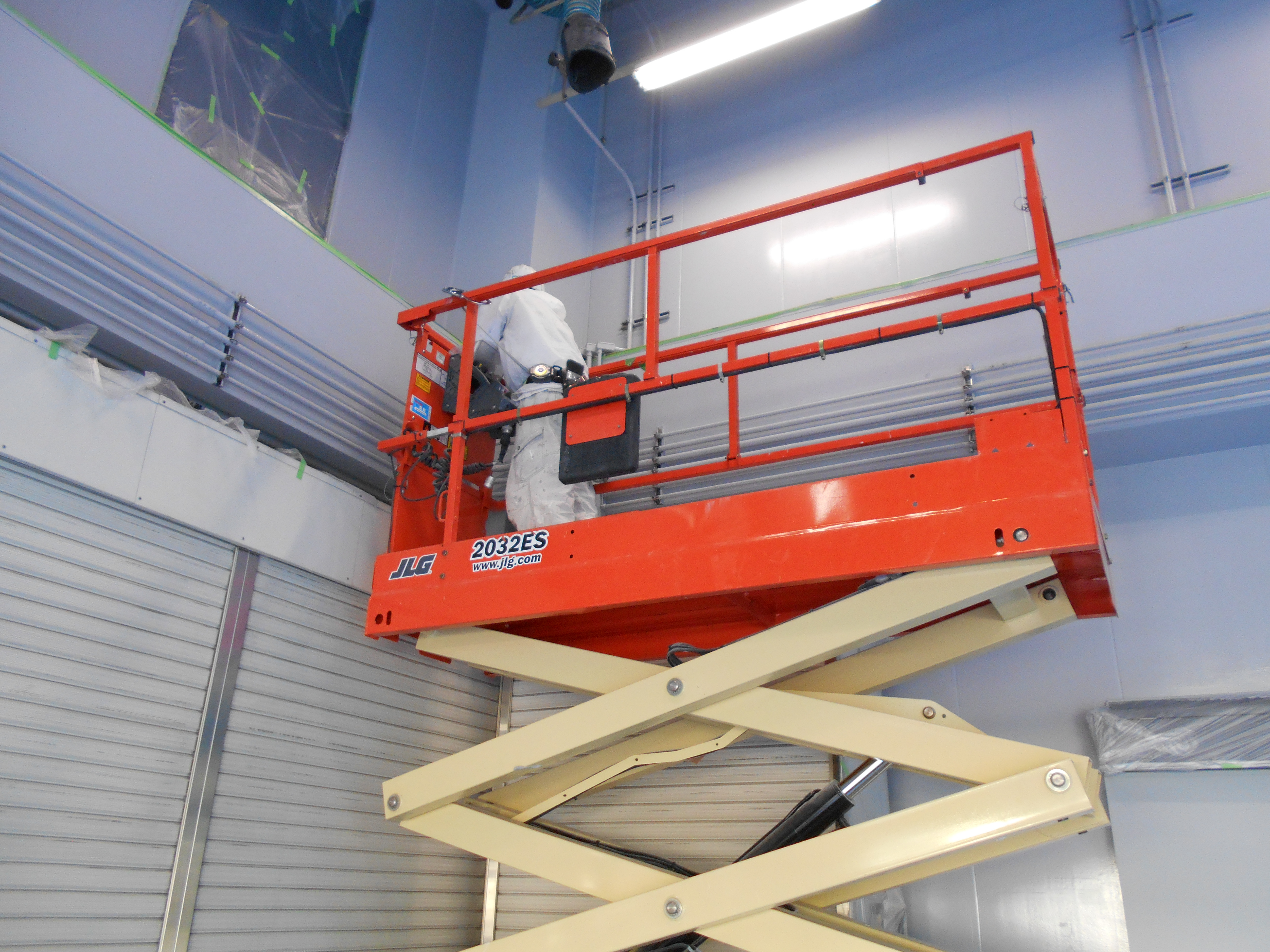

(コメント)車庫内天井塗装状況 スカイマスター使用
NO.5【朝凪町防潮堤耐震対策工事(その6)】進捗率 6.8%

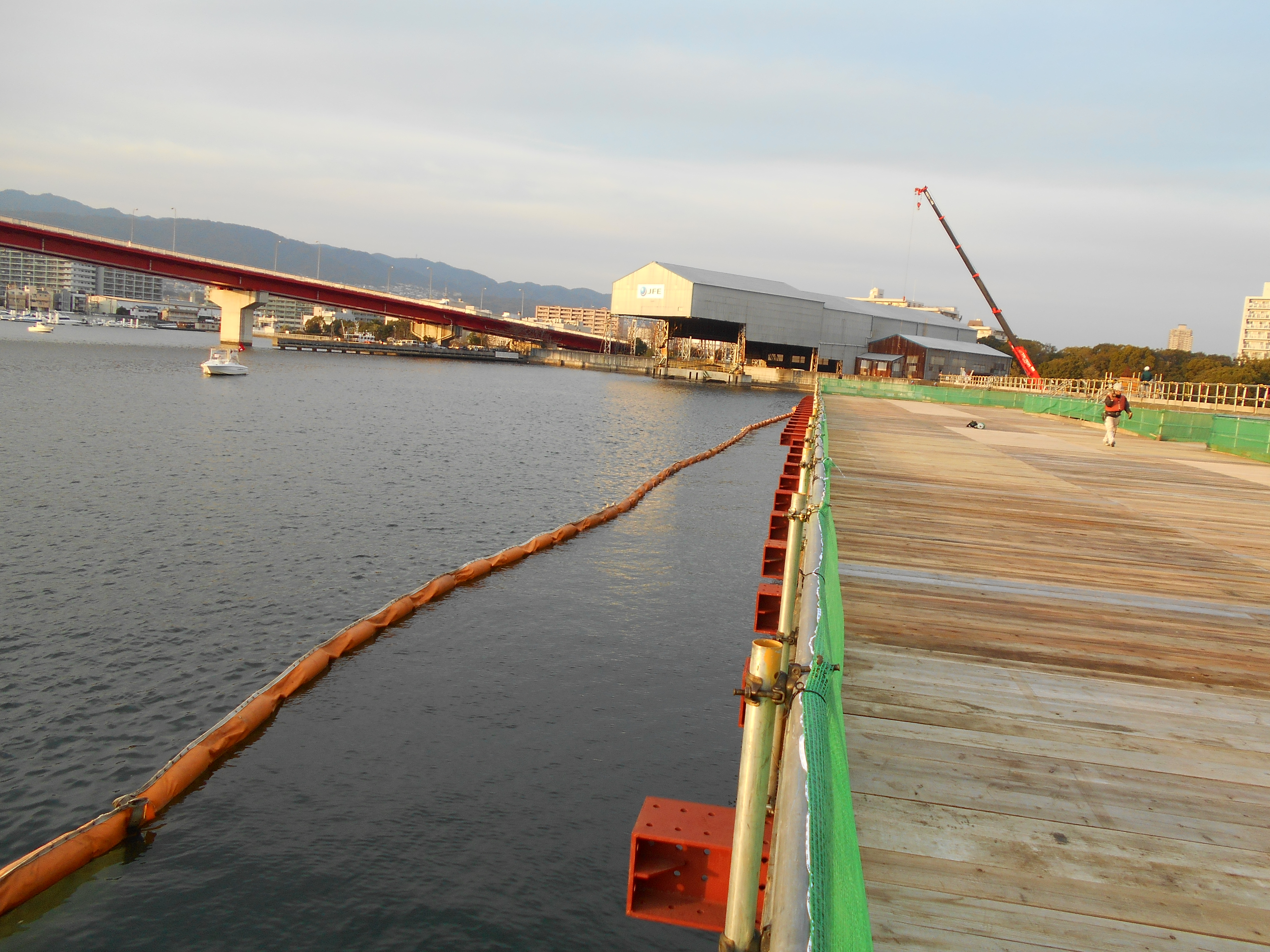

(コメント)ステージ設置完了
NO.6【側道整備(その3)工事】進捗率 6.5%
(工事概要)道路改良工事:北側側道 L=280m W=10.0%
南側側道 L=155m W=6.0%

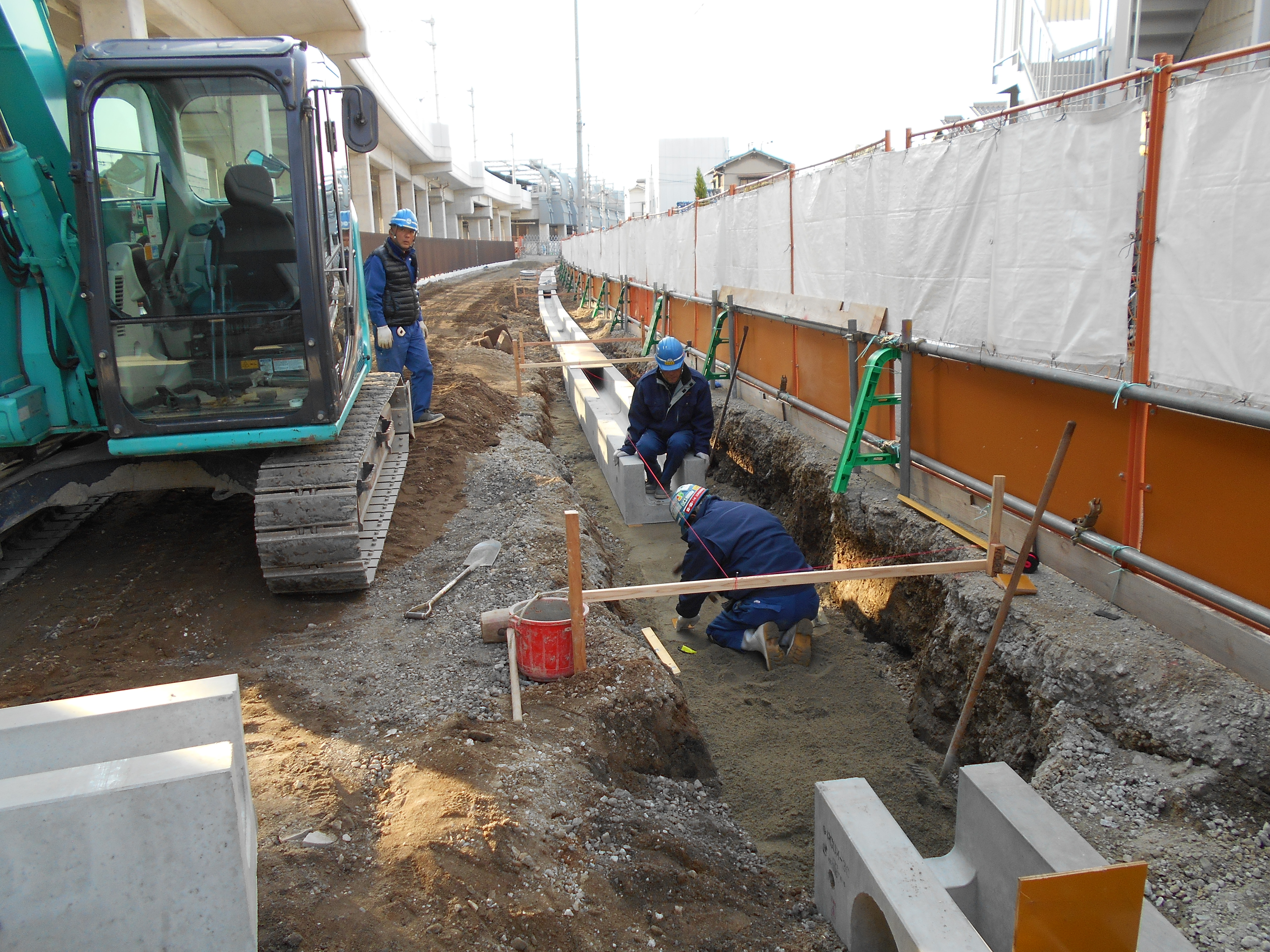

(コメント)側溝据付状況
