『現場進捗報告!』平成29年9月度 安全衛生パトロール

安全環境

こんにちは
平成29年度9月度 安全衛生パトロールの実施状況をご覧頂きます。

NO.1【東山台斜行エレベーター外部改修工事】進捗率 68%
①

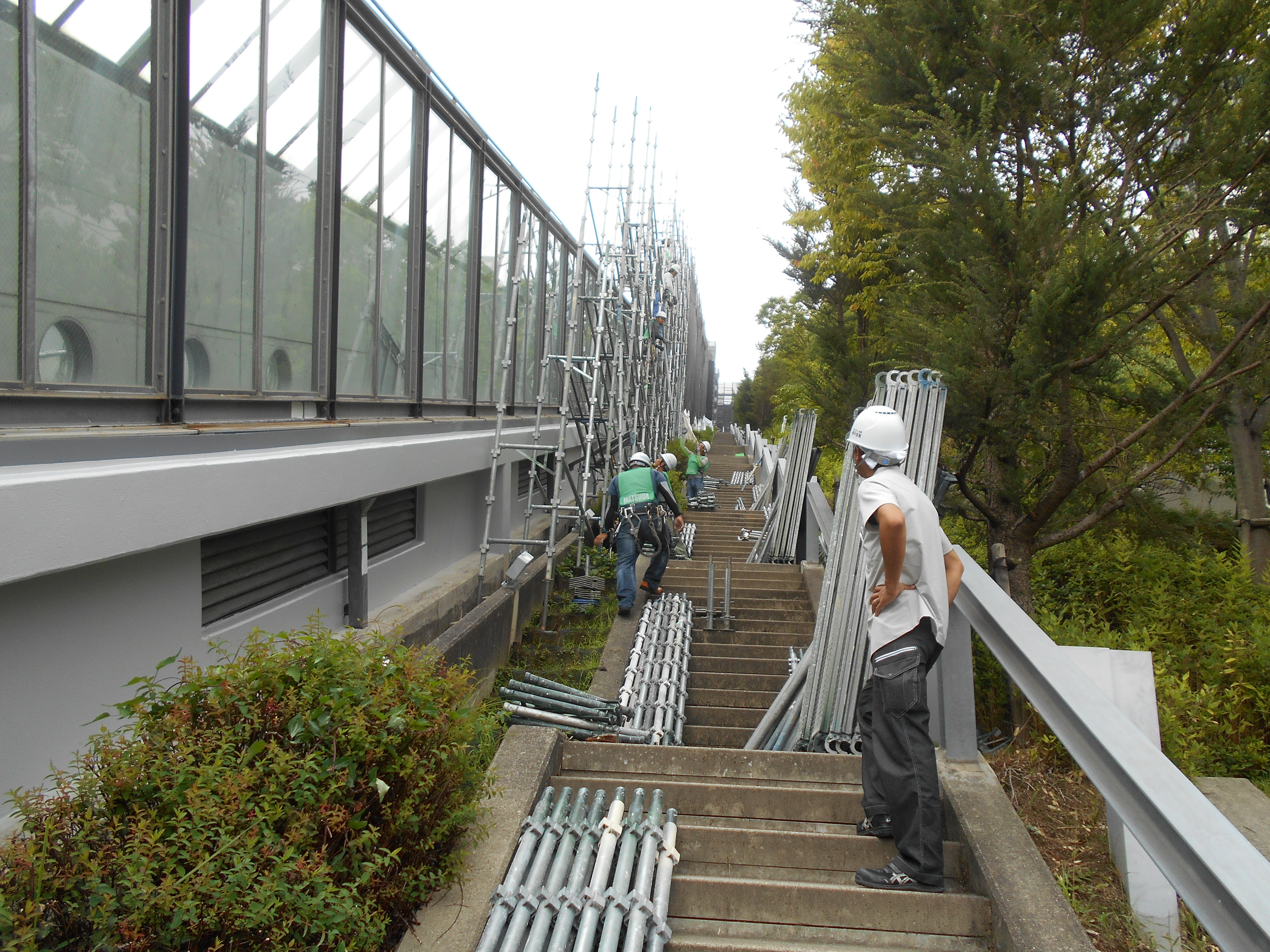

(コメント)東側外部足場組立状況

②
(コメント)掲示板(お知らせ分、月間及び週間工程表)

NO.2【再度谷堰堤工事】進捗率 7%
③

(コメント)左岸側 鉄筋挿入工、植生工完了

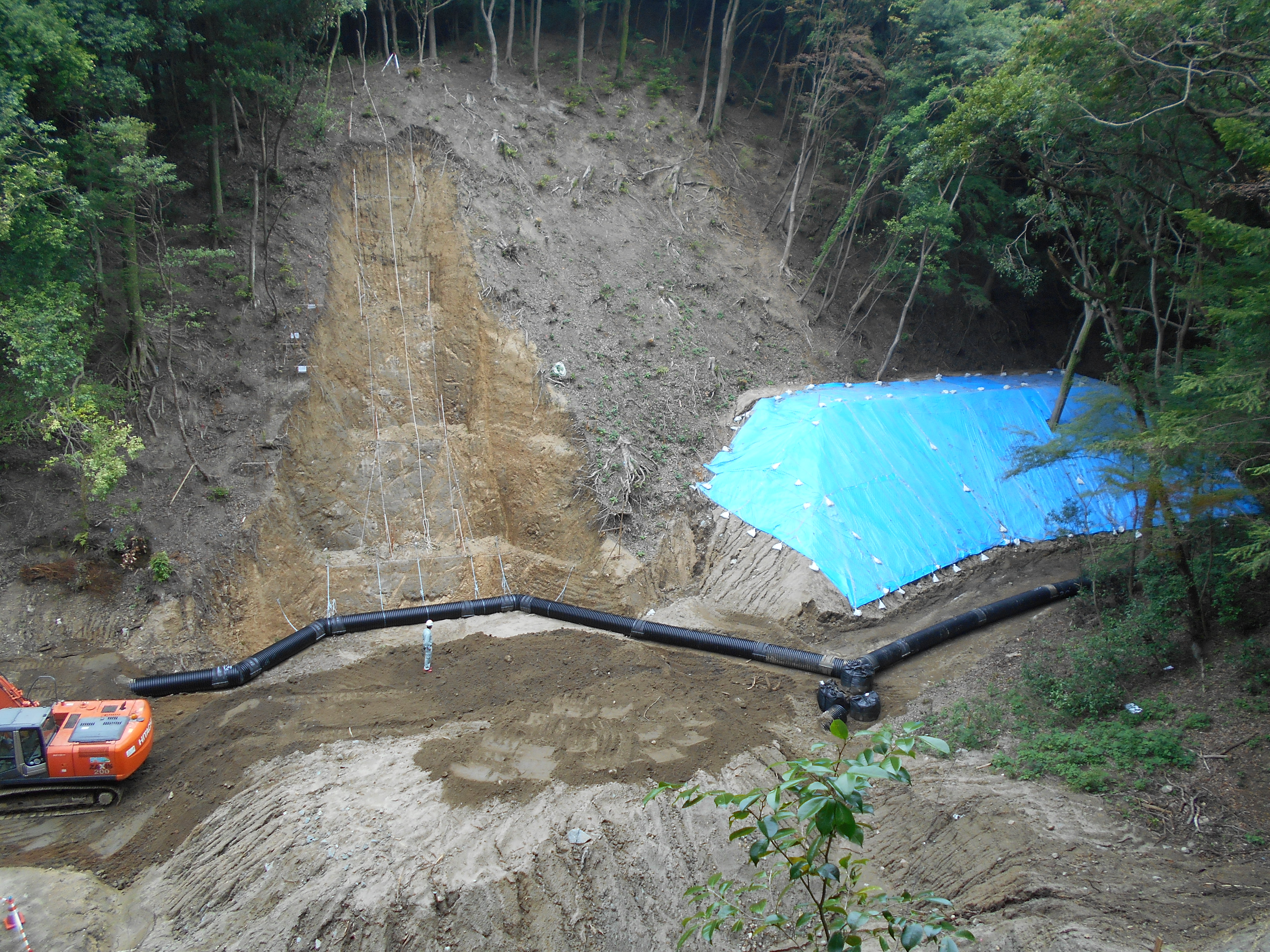

④
(コメント)右岸側 法面整形工完了

NO.3【西宮北口駅6~7番線ホーム旅客トイレ・待合室改修他工事のうち建設工事】
進捗率 45%

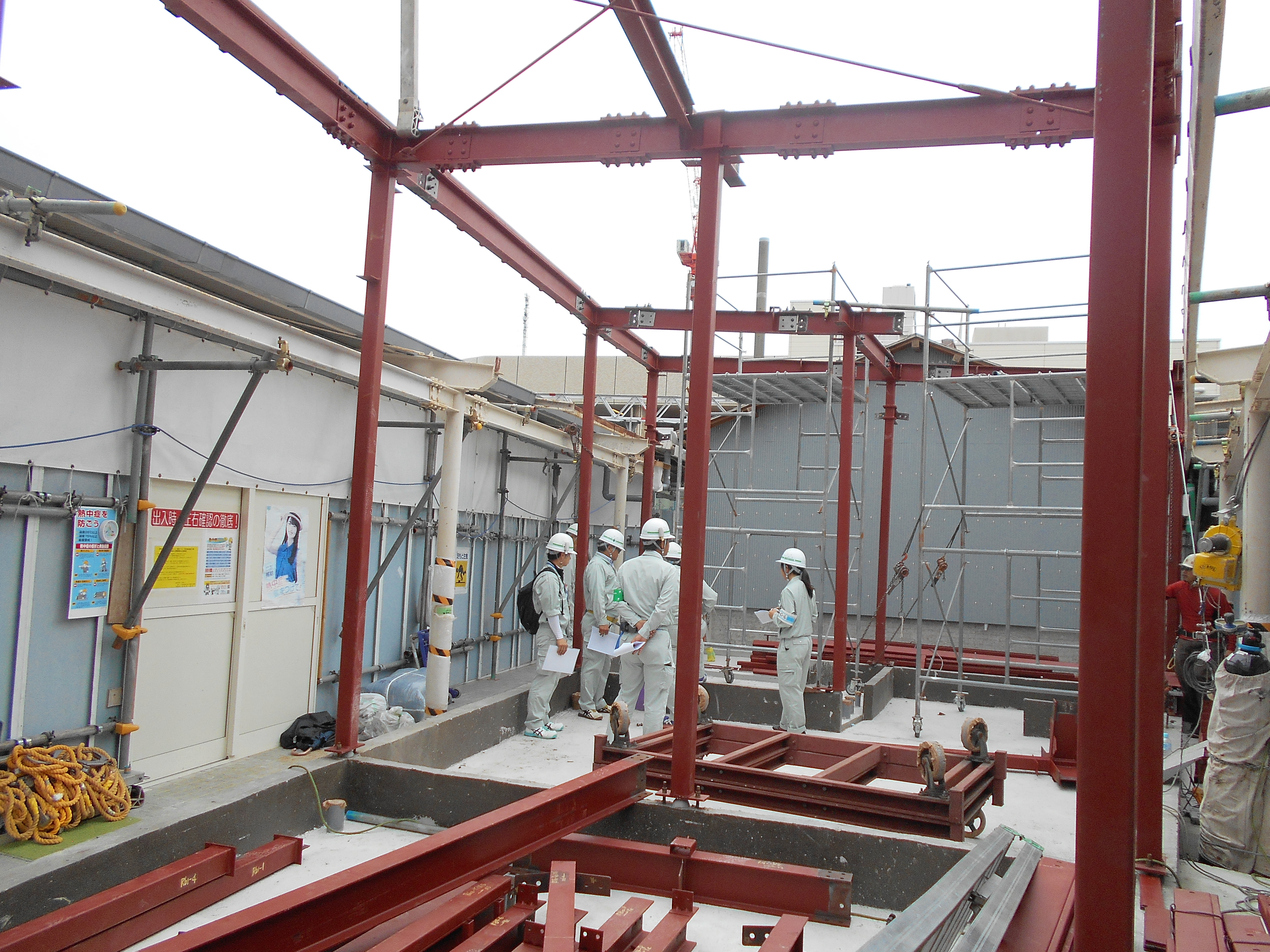

⑤
(コメント)鉄骨組立状況、安全パトロール状況

NO.4【蛍池駅旅客トイレ・待合室改修他工事のうち建設工事】進捗率 22%
⑥

(コメント)ステンレス金物取付け状況

NO.5【護岸前出し工事】進捗率 0%
(工事概要)道路改良工事 L=182m、鋼矢板 684枚
      裏込・裏埋工一式、タイ材 87枚
      舗装工 1961㎡、土工一式、雑工一式

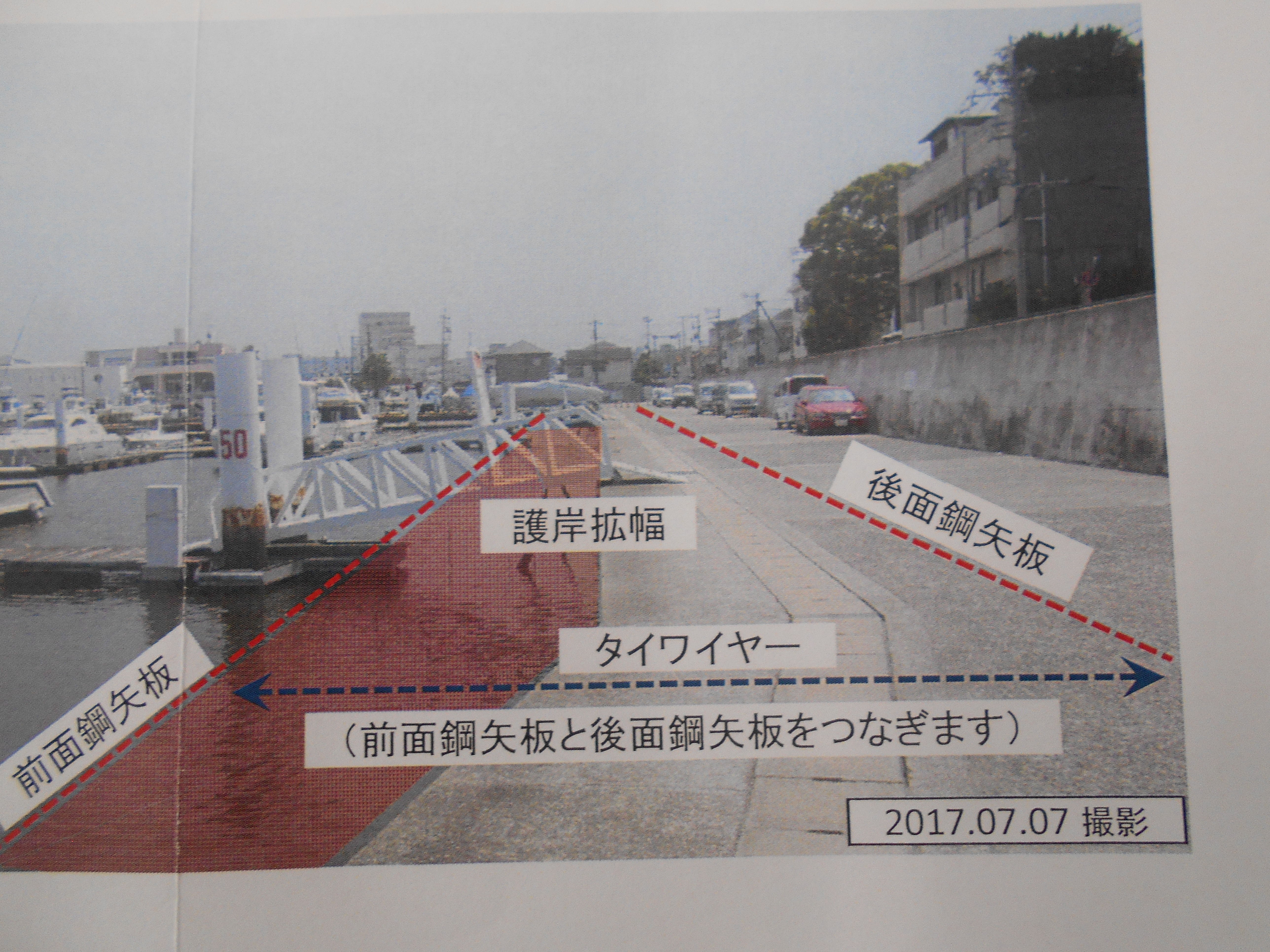

⑦新
(コメント)着工前全景

ご安全に!
